车库地坪漆起砂脱落?基层处理与界面剂涂刷的6个关键细节
在现代建筑工程中,车库地坪的耐用性与美观度直接影响着整体空间品质。然而,许多物业管理人员和施工团队常会遇到地坪漆起砂、脱落等问题,不仅影响使用体验,更会增加后期维护成本。事实上,这类问题的根源往往在于基层处理不到位与界面剂涂刷不规范。本文将从基层强度检测、油污处理、裂缝修补、界面剂选型、涂刷工艺、养护周期六个关键细节展开,结合工程实践经验,为读者提供一套系统化的解决方案。
一、基层强度检测:从根源把控承载能力
基层强度不足是导致地坪漆起砂的首要原因。部分施工方为追求进度,常在混凝土强度未达标时便开始施工,最终造成涂层与基层剥离。正确的做法是:在施工前7天采用回弹仪检测基层表面强度,确保混凝土抗压强度≥25MPa,表面硬度达到莫氏硬度4级以上。对于强度不足的区域,需采用机械打磨(建议使用30目金刚砂磨片)去除表层松散部分,直至露出坚实骨料,再用高压水枪冲洗干净,待含水率降至8%以下方可进入下一道工序。
值得注意的是,基层表面平整度也需严格控制。使用2米靠尺检测时,误差应≤3mm/2m,否则需用无溶剂环氧砂浆进行找平。某商业综合体车库项目曾因忽视平整度要求,导致界面剂涂布不均,6个月后局部出现蜂窝状起砂,后期不得不全部返工处理,教训深刻。
二、油污处理:化学分解与机械清除双管齐下
车库基层常因车辆维修、机油泄漏等残留油污,这些油污会严重影响涂层附着力。传统的碱水清洗法仅能去除表面油污,无法彻底清除渗透到混凝土孔隙中的油脂。推荐采用"化学分解+机械研磨"的处理方案:首先涂刷专用油污降解剂(主要成分为生物酶与表面活性剂),静置46小时让药剂充分渗透分解油污,再使用120目树脂磨片低速研磨(转速控制在2500转/分钟),最后用真空吸尘器吸净粉尘。
某地下车库改造项目中,施工团队通过该方法处理后的基层,经划格法测试附着力达到5MPa以上(GB/T52102006标准),较传统工艺提升40%。对于顽固性油污区域,可采用局部火焰灼烧(温度控制在300℃以内),但需注意明火作业后的降温处理,避免基层温度过高影响界面剂固化。
三、裂缝修补:根据宽度分级处理,杜绝应力集中
混凝土基层裂缝是导致涂层开裂脱落的重要诱因。施工前需全面排查裂缝情况,按宽度分为三类处理:宽度<0.3mm的微裂缝,可直接涂刷低黏度环氧渗透剂(黏度≤500mPa·s),利用毛细作用渗透填充;0.33mm的中等裂缝,需用角磨机开出V型槽(深度为宽度的1.5倍),填入环氧腻子后粘贴抗裂玻纤布;>3mm的宽裂缝,则需植入Φ6mm钢筋(间距200mm)进行加固,再用无收缩灌浆料填充。
上海某住宅小区车库项目在处理2.5mm宽裂缝时,未进行V型槽处理直接刮涂腻子,半年后裂缝沿原位置扩展至5mm,涂层出现贯通性开裂。后经专业检测机构分析,主要原因是未释放基层应力,导致涂层受拉破坏。

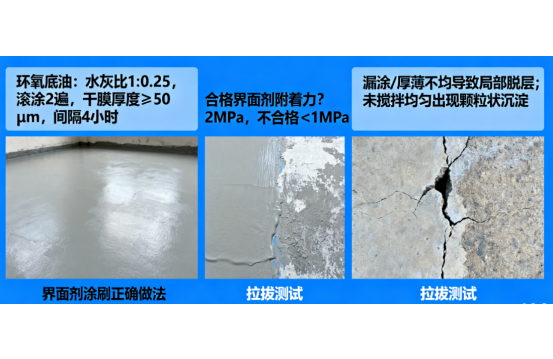

四、界面剂选型:匹配基层特性的"桥梁"材料
界面剂作为连接基层与涂层的关键材料,其选型需根据基层类型与使用环境科学确定。对于潮湿基层(含水率8%12%),应选用水性环氧界面剂(固含量≥65%),其水分可通过基层孔隙挥发;干燥基层则推荐使用溶剂型界面剂(VOC含量≤150g/L),渗透深度可达35mm。在低温环境(5℃10℃)施工时,需添加专用低温固化剂(胺值调整至8090mgKOH/g),并延长固化时间至24小时。
某北方地区冬季施工项目曾误用常温型界面剂,导致固化不完全,3个月后出现大面积脱层。检测发现界面剂实干时间超过72小时,远超出标准要求的4小时(25℃条件下)。因此,施工前务必核对材料出厂检验报告中的"适用温度范围"与"固化时间"参数,避免因材料错配造成质量隐患。
五、涂刷工艺:精准控制涂布率与干燥时间
界面剂涂刷看似简单,实则对施工手法要求极高。采用滚涂施工时,需使用80目短毛滚筒(毛长5mm),遵循"先横后竖、先边后中"的原则,确保涂布均匀。涂布率应控制在0.20.3kg/㎡,过厚易导致表面成膜过快,内部溶剂无法挥发形成气泡;过薄则无法形成完整渗透膜。某市政车库项目因施工人员为节省材料,将涂布率降至0.15kg/㎡,最终导致30%区域出现针孔状脱落。
干燥时间的把控同样关键。在25℃、相对湿度60%的环境下,水性界面剂需干燥68小时,溶剂型界面剂需45小时。可采用"指触法"判断:用手指轻触界面剂表面,无黏连感且留有清晰指纹即为合格。严禁在界面剂未完全干燥时涂刷面漆,某项目曾因抢工期提前施工,导致面漆与界面剂发生化学反应,产生鱼眼状缺陷,造成直接经济损失达12万元。
六、养护周期:科学养护提升涂层耐久性
界面剂施工完成后并非一劳永逸,后续养护对涂层寿命影响显著。在面漆施工完毕后的7天内,需严格控制车库使用:前3天禁止人员走动,5天内禁止车辆通行,7天内禁止重型机械碾压。养护期间环境温度宜保持在15℃35℃,相对湿度≤75%,通风换气次数不少于4次/小时。
某物流园区车库项目为赶在雨季前竣工,未执行养护周期要求,在施工完成第3天便投入使用,导致重型货车碾压区域出现不规则裂纹。后期通过钻芯取样分析,发现界面剂与面漆间的粘结强度仅为1.2MPa,远低于设计要求的2.5MPa。由此可见,科学养护是确保地坪工程质量的最后一道防线,绝不能掉以轻心。
车库地坪漆的施工质量是系统性工程,基层处理与界面剂施工犹如建筑的地基,决定着整体结构的稳定性。通过严格把控强度检测、油污处理、裂缝修补、材料选型、涂刷工艺、养护周期六大关键细节,可有效避免起砂脱落问题,显著延长地坪使用寿命。建议施工单位建立"基层处理验收单"制度,每道工序需经监理工程师签字确认后方可进行下一道施工,真正做到质量责任可追溯。只有将细节管理贯穿于施工全过程,才能打造出经得起时间检验的高品质车库地坪工程。
